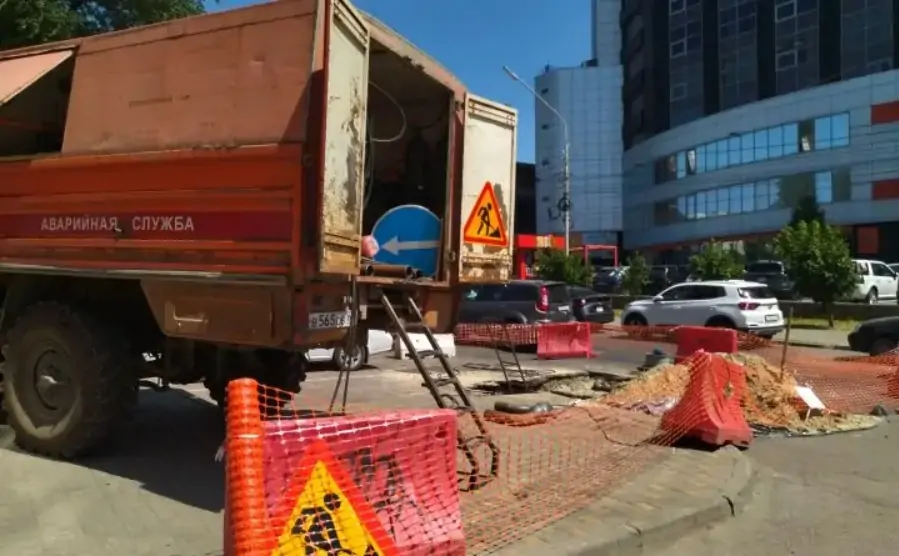

В Ростове продолжают устранять повторные дефекты на теплосетях, которые появились после гидравлических испытаний. Как сообщил замглавы города по ЖКХ Станислав Марченко, на данный момент их 40, из-за них в городе без горячей воды остаются 110 многоэтажек.
Напомним, что горячую воду в центре Ростова и на Западном отключили ещё 14 мая, а возобновить её подачу обещали 7 июня. Однако этого не случилось. Сроки уже несколько раз переносили, последней названной датой было 23 июня.
По словам Марченко, для устранения дефектов будут привлечены силы ООО «Ростовские тепловые сети». Однако, когда жителям 110 многоэтажек вернут горячую воду, он не сообщил.
Кроме того, с 24 июня началась очередная опрессовка сетей в двух районах города, которая продлится до 7 июля.
Из-за неё без горячей воды останутся жители Первомайского в границах: Казахская — Беломорский — Комбайностроителей — Мариупольский;
И Железнодорожного: 1-я Баррикадная, 9, 23/2, 24 стр.1, 24 стр.2, 29, 42/44, 48, 50/2, Межевая, 123-125; Профсоюзная, 33, 45; Ставского, 52; Токарная, 47а.
Также с 23 июня по 17 июля продлится третий этап гидравлических испытаний в центре города. В связи с этим горячее водоснабжение будет отсутствовать в границах следующих улиц: набережная Дона — Сиверса — Пушкинская — проспект Соколова — Текучёва — проспект Театральный — Шолохова — 22-я и 23-я линии.
Кроме того, подавать горячую воду с пониженным давлением будут на Северном, на Темернике и в районе проспекта Ленина.
